Week 31 [maand 8] - Dakbedekking, gevelisolatie, electriciteit & ventilatiekanalen (17 mei - 23 mei 2021)

Maandag 17 mei 2021

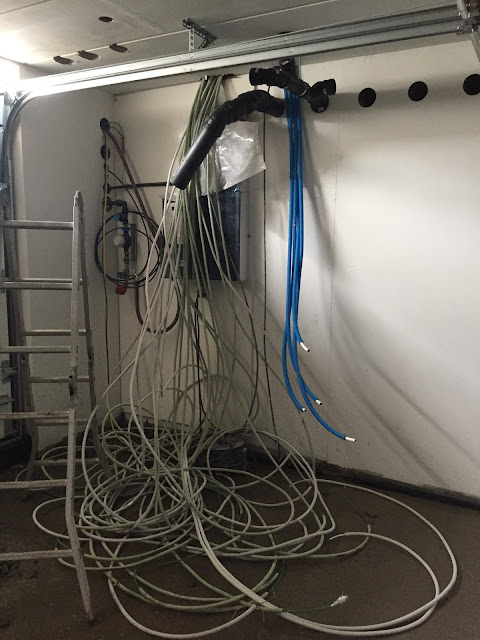

Plaatsing ventilatiekanalen.

Plaatsing stopcontactdozen.
Voor:
Na:

Dinsdag 18 mei 2021

Vandaag werd de dakrand en EPM geplaatst op het dak.
Helaas kan ik daar weinig foto's van tonen, maar zo ziet het eruit van onderaan.

Plaatsing van de dakgoten.


De zijkant ramen opgevuld met schuim.

Woensdag 19 mei 2021

Vandaag werd begonnen met electriciteit te plaatsen.
Hieronder de bekabeling voor tv aan de bovenkant van een muur.
Van links naar rechts:
- 2x Electriciteit
- 1x UTP (voor digicorder Teleenet)
- 1x Coax

Alle kabels voor internet & tv zijn eigenlijk FTP in plaats van UTP.
De kabel is ook 6A in plaats van 5E.

Verschillen tussen UTP & FTP:
- UTP is extra afgeschermd met aluminiumfolie dat zorgt voor minder signaal storingen.
- FTP heeft deze extra afscherming niet.

Verschillen tussen 6A & 5E:
- 6A haalt snelheden tot 10.000Mbit/s bij een doorvoersnelheid van 500Mhz
- 5E haalt snelheden tot 1.000Mbit/s bij een doorvoersnelheid van 100Mhz

FTP 6A is dus sneller en heeft minder last van signaal storingen.

Dit is de opstelling voor aan een bureau.
- 2x internet (1 voor pc en 1 voor wifi)
- 3x stopcontact

Een stukje van de bekabeling in de master bedroom.

De bekabeling naar de technische schacht. (mooi geordende legging).

Doorvoer technische schacht (word later nog mooier gelegd).

Donderdag 20 mei 2021

Vandaag werd er gestart met de plaatsing van isolatie op de buitengevel.
In een later stadium komt de crépi erop.
De grijze isolatie panelen zijn elk 50x100cm en 18cm dik.



Dan komt er een laag glasvezelwapening op bovenstaande platen wat vastgezet word door middel van kleef, wapenings & renovatiemortel.

Kleef, wapenings & renovatiemortel:

Glasvezelwapening:

Op deze glasvezelwapening komt er hechtingslaag:

Tenslotte volgt de eindlaag met sierpleister.

Dag 2 electriciteit:
Doorvoer naar de zekeringkast in de kelder (word later nog proper gelegd)

Dit is de opstelling voor TV in het salon.
- 4x stopcontact
- 1x Coax + 1x UTP
- 1x UTP

Er worden ook reeds aansluitingen voorzien voor een latere plaasting van aircounits.


Er is ook een zwaardere aansluiting voorzien in de badkamer boven voor ooit een stoomcabine & infraroodkabine te plaatsen.

Vrijdag 21 mei 2021

Vandaag werd er verder gewerkt aan de plaatsing van de isolatie.
Boven deze witte isolatie komt de grijze over gans de gevel.
De grijze isolatie start pas +- 16cm van de grond.
De voorkant naast de voordeur.

De zijkant.

De achterkant naast de achtervenster.

Afwerking aan het raam.

Plaatsing afvoerbuizen naar dak (ventilatiesysteem D)


Reacties

Populaire posts van deze blog

Het ontwerp van de bouwplannen (oktober 2018 - november 2019)

Week 62 [maand 16] - Installatie binnenunit warmtepomp, warmwaterboiler & waterverzachter (20 december - 26 december 2021)

Week 66 [maand 17] - Opstarten vloerverwarming & afwerken stopcontacten (17 januari 2022 - 23 januari 2022)
