Bronbemaling / Afvoeren van grondwater (16 september - 18 oktober 2020)

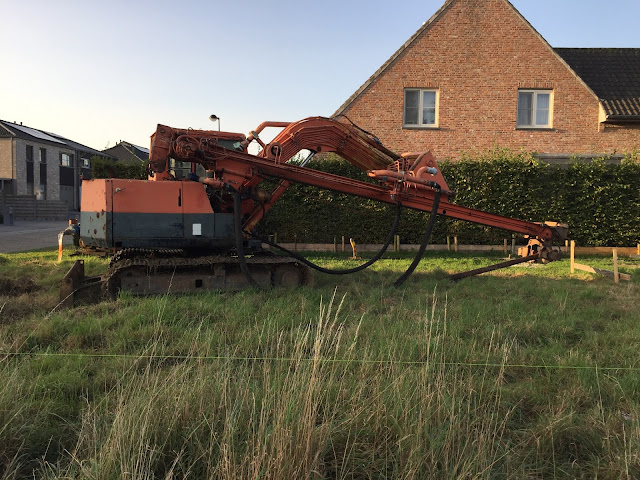

In deze periode (4 weken) werd het grondwaterpeil omlaag gebracht door middel van bronbemaling. Er worden om de +-3 meter gaten van +- 10cm geboord. Deze gaten zijn +-3,5 meter diep. Die gaten worden rondom +- 3,5 meter van het te bouwen bouwoppervlak geboord. Het boren gebeurd door middel van een spoelboormast. In deze gaten worden buizen gestopt die onderaan voorzien zijn van een filter. Vervolgens worden deze buizen aangesloten op dikkere buizen die rondom het bouwoppervlak komen te liggen. 1 kant van die dikkere buis word aangesloten op een electrische pomp die aangedreven word door een generator. Het water word vervolgens via de riolering afgevoerd.
