Week 9 [maand 3] - Gieten zijmuren inrit & plaatsen gewelven kelder (14 december - 20 december 2020)

 Maandag 14 december 2020

De muren van de afrit zullen in enkele stappen gegoten worden.

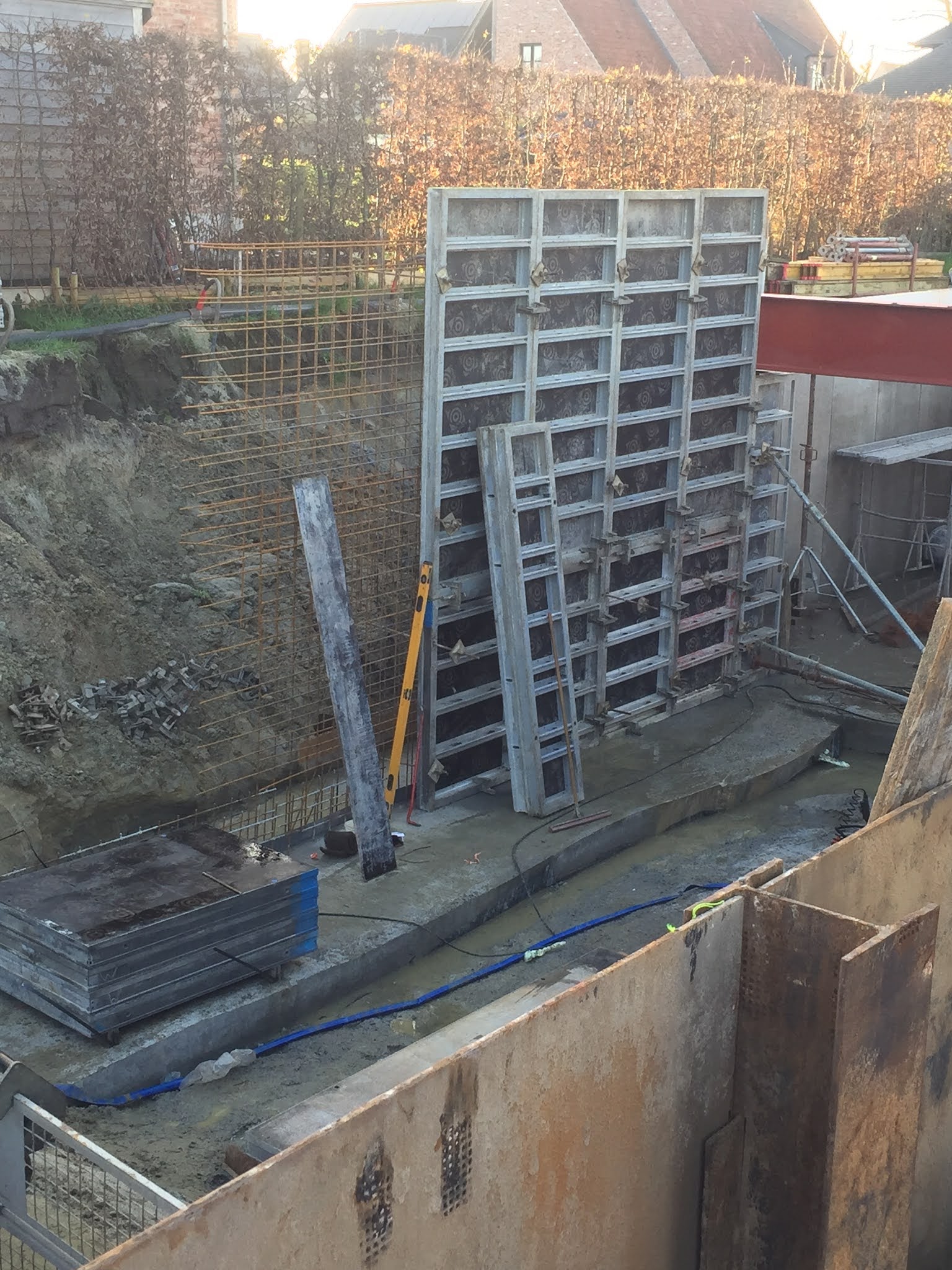

Vandaag werd de binnenbekisting geplaatst voor de eerste 4 meter van de rechterzijmuur.

De zijmuren zullen 80cm bovengronds uitsteken.
De bekisting is 390cm hoog...

Dinsdag 15 december 2020

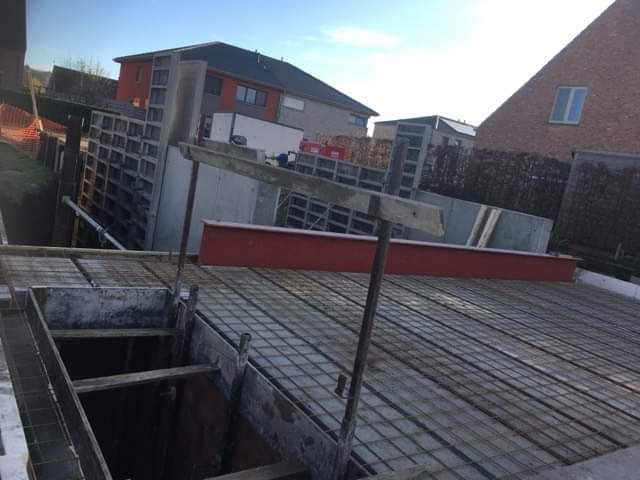

Vandaag werd de zwaarste balk (30cm x 62cm x 830cm) geplaatst ter ondersteuning van het gelijkvloers, en daar heb je een zware kraan voor nodig...

Ik heb het over deze balk ;-)

Aan de linkse kant word de balk ondersteund door de buitenmuur van de kelder.

Aan de rechtse kant door een steunpaal (15cm x 15cm x 230cm)

Er werd ook verder gewerkt aan de bekisting voor de rechter zijmuur van de afrit.
De wapeningsnetten werden geplaatst tot bovenaan.

Alsook de buitenbekisting van de rechterzijde.

De eerste 4 meter binnenbekisting van de linkerzijmuur werd ook geplaatst.

Een beter zicht op de wapeningsnetten...

Woensdag 16 december 2020

Gieten van de zijmuren.
Daarvoor dienen alle openingen (uitgezonderd de bovenkant :-) goed afgedicht te worden.
De onderkant...

De zijkant...


De binnenzijde kan wat extra zijdelinkse ondersteuning gebruiken...

Donderdag 17 december 2020

Vandaag werden de gewelven (spanfloor) geplaatst op de kelder.
Spanfloor voor een gladde afwerking van de onderzijde, een mooi uitzicht van het plafond voor de garage, wasplaats, en berging...
Het overgrote deel van de gewelven meten (60cm breed x 295cm lang x 12cm dik) goed voor 401kg per stuk.

Ondersteuning voor de bureau en de badkamer op het gelijkvloers.

Afwerking aan de trap naar de kelder.
Vooraan zie je het raveelijzer zitten om de gewelven in het midden te ondersteunen.



Ondersteuning scheidingsmuur tussen living/keuken en bureau/badkamer.

Rode steunbalk boven de deuren van de berging en de wasplaats.

Tussen alle gewelven werd een betonijzer staaf geplaatst zodat het beton niet door het plafond zou lekken. Om een mooie afwerking te bekomen dus.

Er werd ook verder gewerkt aan de binnenbekisting (volgende 4 meter) van de rechter zijmuur.
Je kan ook de eerste 3meter zien van de reeds gegoten muur.

Wanneer we de dichter inzoomen op de reeds gegoten muur zien we ijzeren ankers zitten.
Deze ankers zullen in een later stadium uitgeklapt en in de inrit verwerkt worden.

Deze ankers zitten nu reeds op de juiste hellingsgraad zijnde 11% = 6.28° over de eerste, of moet ik zeggen laatste 3 meter voor de garage.

De buitenkant... waar dus (langs deze zijde) uiteindelijk nog maar de bovenste 80cm van te zien zal zijn.
Het onderste gedeelte is 150cm, het bovenste deel 260cm.

Vrijdag 18 december 2020

Plaatsen van wapeningsnetten bovenop de gewelven...


Vandaag werd ook de druklaag gegoten op de gewelven.
Dat gebeurd met deze kraan...




Afdichting aan de steunbalk..

De bekisting voor de volgende 4 meter van de zijmuren van de inrit werden ook geplaatst en ook gegoten...


Zo ziet de garage er nu vanaf de binnenkant uit.
Zicht op de linkse keldermuur.

Zicht op de rechtse keldermuur.

Zicht vanop de inrit.

Reacties

Populaire posts van deze blog

Het ontwerp van de bouwplannen (oktober 2018 - november 2019)

Week 62 [maand 16] - Installatie binnenunit warmtepomp, warmwaterboiler & waterverzachter (20 december - 26 december 2021)

Week 66 [maand 17] - Opstarten vloerverwarming & afwerken stopcontacten (17 januari 2022 - 23 januari 2022)
