Week 7 [maand 2] - Zand opvullen rond kelder & Plaatsen Berlinerwand (30 november - 6 december 2020)

 Maandag 30 november 2020

Vandaag werd er rondom de kelder een drainage geplaatst.
Deze blijft permanent aanwezig en zal het grondwater via een pompsysteem afvoeren.


Dinsdag 1 december 2020

Opvullen van de linker en rechterzijde van de kelder met zand.
Aanvoer van het zand...

Hoe ziet 1 oplegger zand eruit?

Deze grotere kraan rijd tot in de garage en dropt vervolgens het zand over de muur.

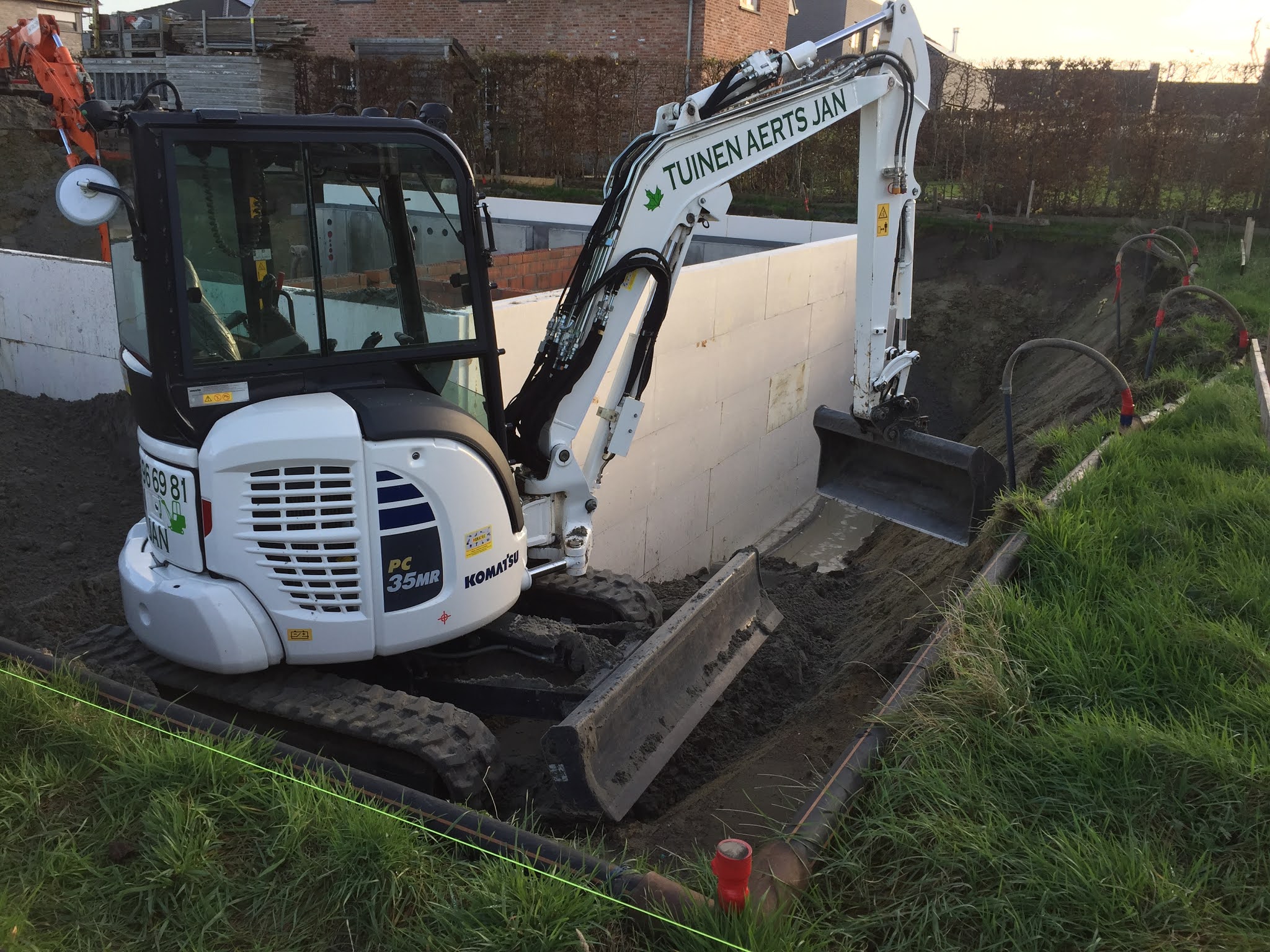

Om vervolgens met een kleinere kraan verspreid te worden.

Elke 60cm (hoogte van een isolatieplaat) word de grond aangetrild met onderstaande trilplaat.

De linkerzijde...

Woensdag 2 december 2020

Opvullen achterzijde, rechterzijde en linkerzijde met zand.

Vandaag ook een filmpje hoe de grotere kraan tot in de garage rijd en vervolgens het zand over de muur dropt, om vervolgens met een kleinere kraan verspreid te worden.

De linkerzijde...

De rechterzijde...

De achterzijde is reeds opgevuld...

Donderdag 3 december 2020

Plaatsing Berlinerwand...
Omdat de rechtse muur van de afrit op slechts 80cm van het voetpad komt te staan kan er hier niet schuin afgegraven worden.
Daarom dient er voor de veiligheid tijdelijk een "Berlinerwand" geplaatst te worden.
Een Berlinerwand is een damwandconstructie, opgebouwd uit stalen H-profielen en oprijplaten.

De H-profielen worden in de grond getrild met een speciale kraan en gaat gepaard met nogal wat lawaai en trillingen...

Na 3 uurtjes ziet het er zo uit...
Deze Berlinerwand word na het gieten (en uitharden) van de rechtse muur van de afrit er terug uit getrild...

Muurtje metselen (328cm lang x 250cm hoog) dat naast de vaste betonnen trap zal komen.
De opening rechts meet 80cm om een vlotte doorgang te verzekeren.

De ruimte tussen het muurtje en de betonwand meet 100cm.

Aan de linkerkant van de muur zie je ook de steunpaal (15cm x 15cm x 230cm) die zal dienen ter ondersteuning van de stalen balk (30cm x 62cm x 830cm)

Ook werd de linkerzijde nog wat verder opgevult met zand...

Vrijdag 4 December 2020

De steunbalken werden van een laagje roestwerende verf voorzien.


De grootste stalen balk werd opgevuld met beton.
In de rechtse zijde van de balk worden de gewelven geplaatst.

Er werd ook nog beton gegoten aan de bovenzijde van het muurtje tussen de wasplaats en de berging.

De steunbalk boven de garagepoort werd ook geplaatst...

Reeds enkele steunpalen gezet ter ondersteuning van de gewelven...
In de wasplaats...

En in de berging...

Reacties

Populaire posts van deze blog

Het ontwerp van de bouwplannen (oktober 2018 - november 2019)

Week 62 [maand 16] - Installatie binnenunit warmtepomp, warmwaterboiler & waterverzachter (20 december - 26 december 2021)

Week 66 [maand 17] - Opstarten vloerverwarming & afwerken stopcontacten (17 januari 2022 - 23 januari 2022)
