Week 2 [maand 1] - Gieten van de keldermuren (26 oktober - 1 november 2020)



Maandag 26 oktober 2020

Plaatsen van de binnenste bekisting voor de linker betonwand, alsook de helft van de achterkant.

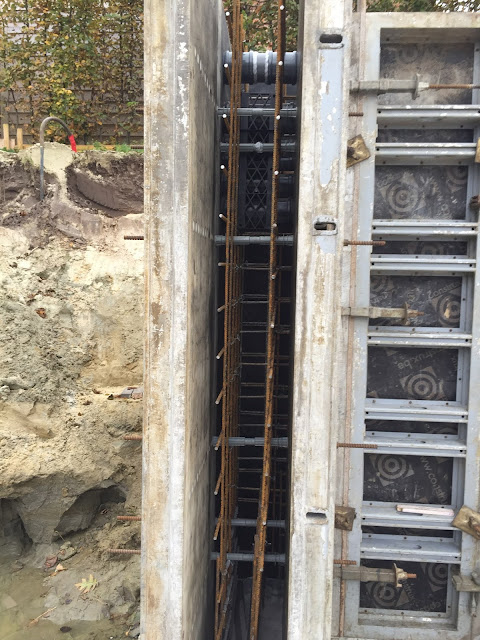

Hier zie je hoe de binnenkant van de muur opgebouwd is.
Bovenaan de linkervoormuur zie je de wachtbuizen zitten voor water, electriciteit, distributie.
Gas zullen wij niet nemen, we kiezen voor een lucht-water warmtepomp voor het sanitait en de vloerverwarming.

De wachtbuizen van dichterbij bekeken

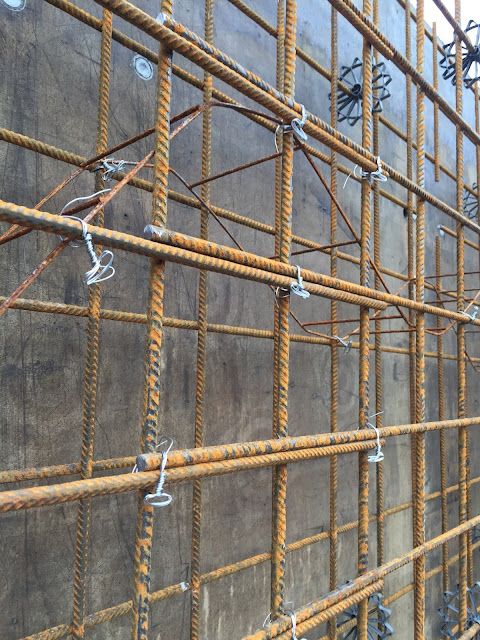

Alsook de 2 wapeningsnetten, waar nodig aan elkaar bevestigd.
De grijze buizen zijn afstandshouders om de bekisting op de gewenste afstand van elkaar te houden.
Deze afstandshouders bepalen hoe breed de muur word.

In de linkermuur zie je 5 buizen zitten.
Daar zal alle riolering op aangesloten worden.
In het midden van de muur zie je een zwarte band zitten.
Deze band dient om een breuklijn te creëren.
Als de muur barst (een vingernagel dik) omwille van trillingen willen we dat deze gecontroleerd barst en wel op die plaats.

Dinsdag 27 oktober 2020

Gieten van de linker zijmuur en de helft van de achterwand.
In het midden zie je een houten bakje uitsteken.
Daar komt een uitsparing voor een stalen balk (poutrel) ter ondersteuning van een scheidingsmuur die op het gelijkvloers komt.

Woensdag 28 oktober 2020

Plaatsen van de buitenste bekisting voor de rechtermuur alsook de achterwand.
Daarvoor worden alle bekistingspanelen van de linkerkant afgebroken en hergebruikt.

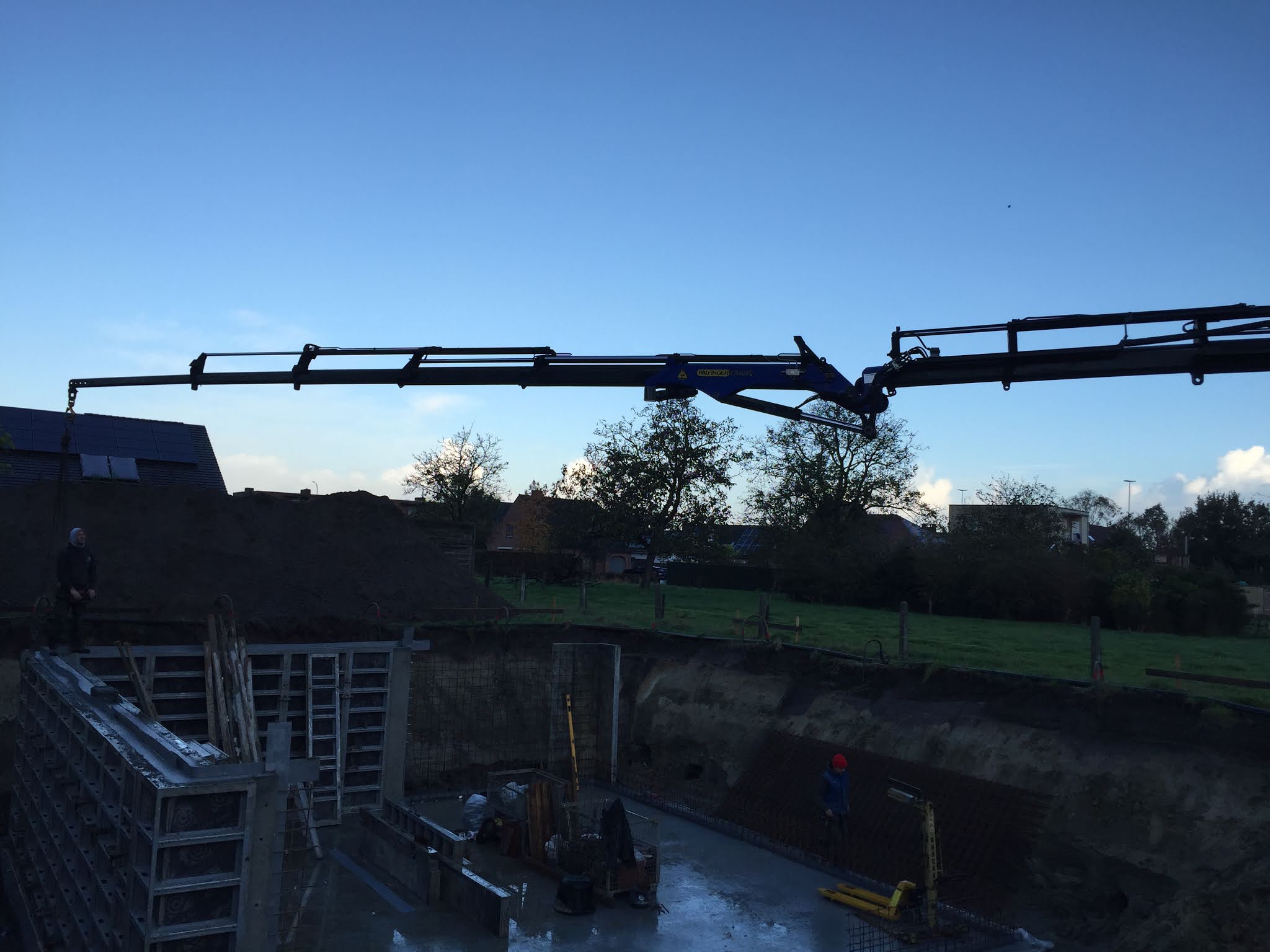

Zoals je kan zien kan de hefarm van de kraanmachine heel ver uitschuiven.

De wapeningsnetten plaatsen.

De linkervoormuur met de wachtbuizen.

De stalen staaf werd gebruikt om de bekisting aan te spannen.
Deze word verwijderd en het gat word met een speciaal product opgevuld en afgedicht met een plastic kapje.

De achterwand, deels gegoten, deels nog niet.


De afstandshouders tussen de wapeningsnetten.

Donderdag 29 oktober 2020

Plaatsen van de binnenste bekisting van de rechterwand alsook andere helft van de achterwand.
Ook het gieten van beide wanden gebeurd vandaag.

Helaas geen foto's... 😐

Vrijdag 30 oktober 2020

Afbreken van de binnenste en buitenste bekisting alsook opkuisen van de kelder want volgend week (week 3 / 2 november - 8 november 2020) is het bouwverlof.

De 5 buizen om de riolering op aan te sluiten.
Waar het houten kistje zat zie je de opening voor de stalen balk (poutrel).

Hoe het einde van de muur tijdelijk afgedicht werd.

Opbouw van de muur waar je de kimplaten ziet zitten (om de waterdichtheid ter hoogte van de hernemingsvoeg te verbeteren).

Tussen de kimplaten zit er een zwelband.
Mocht er toch water binnendringen tussen de keldervloer en de kelderwand dan zwelt deze op door de aanraking met het water en word alles afgedicht.

Zo ziet de kelder eruit 2 weken na de start van de werken.


Reacties

Populaire posts van deze blog

Het ontwerp van de bouwplannen (oktober 2018 - november 2019)

Week 62 [maand 16] - Installatie binnenunit warmtepomp, warmwaterboiler & waterverzachter (20 december - 26 december 2021)

Week 66 [maand 17] - Opstarten vloerverwarming & afwerken stopcontacten (17 januari 2022 - 23 januari 2022)
